田东供电局:“五星+”结对赋能 线路隐患整治见实效

田东供电局:“五星+”结对赋能 线路隐患整治见实效
2026-06-10 14:40:00   来源:
评论:0

10千伏门屯线那色支26号至27号杆间交叉跨越旧导线已拆除!6月10日,百色新电力田林供电公司八桂供电所与百色田东供电局五星+帮扶团队正在开...

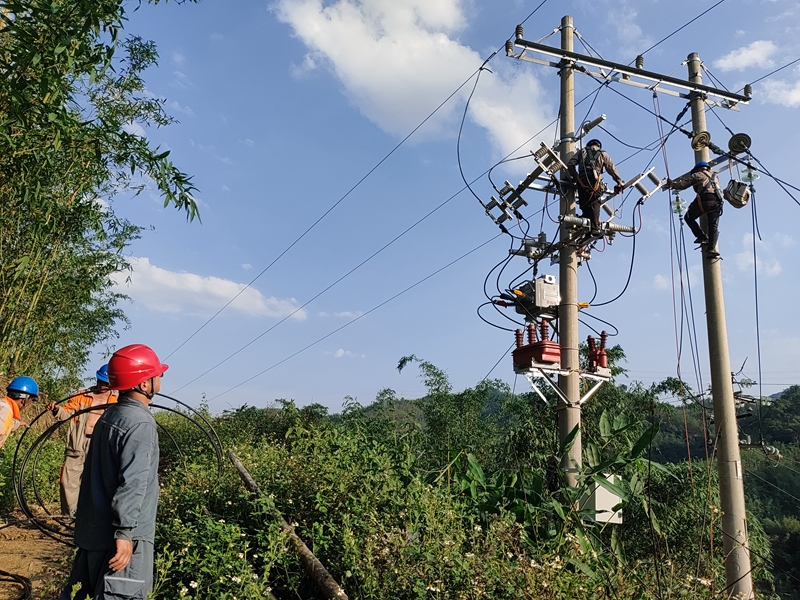

“10千伏门屯线那色支26号至27号杆间交叉跨越旧导线已拆除!”6月10日,百色新电力田林供电公司八桂供电所与百色田东供电局“五星+”帮扶团队正在开展旧线路交叉跨越隐患拆除作业。

这只是八桂供电所开展新旧线路隐患专项整治的一个缩影。田东帮扶团队进驻后,联合八桂供电所开展全面排查,发现辖区老旧线路交叉跨越隐患突出、设备老化易引发频繁停电等突出问题,随即周密制定“技术支援+现场攻坚”整治方案,将专业帮扶力量嵌入现场勘查、方案编制、施工作业、质量验收全流程,确保实现存量隐患动态清零、配网安全运行水平与供电可靠性双提升的目标。

据统计,通过双方联合作战,已率先完成隐患突出的10千伏洞弄线、门屯线两条线路专项整治,累计拆除老旧导线4.2公里,消除各类线路安全隐患12处,安装调试自动化开关6台,实现故障区段快速隔离、非故障区段快速复电,全所自动化有效复电成效提升至73.85%,中压故障率同比下降24.96%,推动隐患治理效率与质量实现双提升,帮扶效能充分显现。

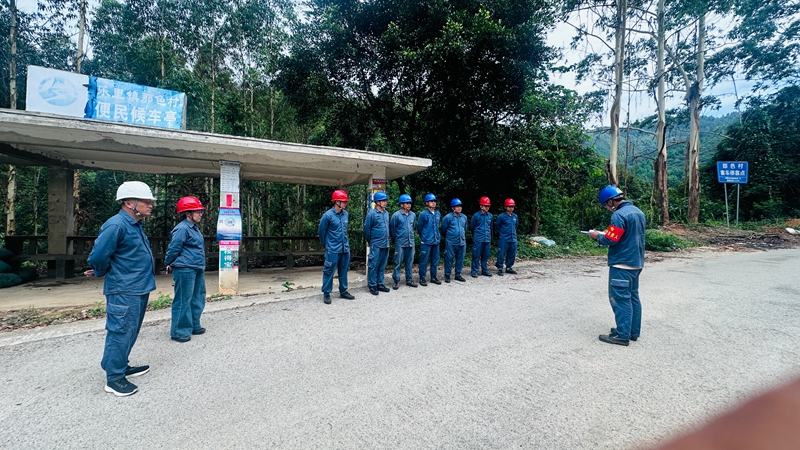

此外,为提升供电所所综合管理水平,田东局“五星+”帮扶团队带领八桂供电所坚持以供电可靠性提升为总抓手,通过“现场带教、实操练兵”模式,带教配电运维班组掌握隐患治理与自动化设备运维技能,实现“输血”帮扶与“造血”提能并重,助力八桂供电所今年中压客户平均停电时间降幅达31.99%,实现供电所供电可靠性管理水平稳步提升。

下一步,田东供电局将持续深化“五星+”结对帮扶效能,聚焦乐里、八桂供电所配网薄弱环节,集结田东局及两个所运维骨干,重点攻坚10千伏能良线、平山线等高故障线路老旧支线的自主登检消缺工作,加快推进10千伏洞弄线、门屯线、渭标线等30余处新旧线路交叉跨越、单杆大档距隐患的整治,实现存量隐患加快动态清零。同时,组织田东局骨干常态化协助开展无人机配合线路巡检,建立健全隐患台账并实行销号管理,不断完善配网防护体系,从源头保障辖区电网安全。

(百色田东供电局  黄龙泽)
